Letzte Woche Montag wurden Haus- und Nebeneingeingangstür von Wigger geliefert und montiert.
Bautagebuch: Einfamilienhaus in Waltrop (Altenbruch III)
Dieser Blog beschreibt die Erfahrungen, die ich beim Bau meines Einfamilienhauses im Baugebiet Altenbruch III in Waltrop gemacht habe.
Mittwoch, 8. Juli 2015
Dienstag, 23. Juni 2015
Estrich und Innenputz
In der letzten Zeit habe ich nicht so viel gebloggt, weil im Haus die Fußbodenheizung verlegt und der Estrich gegossen wurde. Letzterer musste nun erstmal ein Weilchen trocknen. Mittlerweile ist der Estrich jedoch begehbar und auch der Innenputz ist weiter getrocknet. Beides zusammen ergibt schon ein deutlich wohnlicheres Ambiente. Außerdem wirken die Räume jetzt viel größer:
Blick auf den Wohnbereich |
Blick auf den Essbereich |
Noch ein Blick auf den Essbereich |
Zusätzlich dazu wurde im Bad auch schon die Badewanne eingebaut. Für die bodengleiche Dusche wurde ein leichtes Gefälle Richtung Abfluss in den Estrich eingebracht.
Garagenlieferung
In der vorletzten Woche wurde die Garage nebst Anbau geliefert. Die Gesamtkonstruktion hat eine Länge von 8,50 m, wobei 6,00 m auf die Garage und 2,50 m auf den Anbau entfallen. Hier die Bilder von der Anlieferung. Zunächst wurde der Anbau aufgestellt:
Bevor der Anbau aufgestellt wurde, hat der Fahrer nochmal den Aufstellplatz ausgemessen und Plättchen auf die Fundamente gelegt, auf die die Garagenbauteile schlussendlich aufgesetzt wurden. Das nochmalige Ausmessen kam etwas unerwartet, denn während eines dedizierten Termins ein paar Tage vor der Anlieferung hatte der Garagenbauleiter von Zapf den Aufstellort bereits genau ausgemessen und entsprechende Markierungen angebracht. Der Fahrer hat diese Markierungen noch um ein paar Zentimeter verändert, sodass der Anbau nun etwas weiter vorne steht als vom Garagenbauleiter vorgegeben. Das Resultat dieser "Korrektur" ist, dass die Entwässerungsleitung nun leicht mit dem Fundament überlappt. Zum Glück lässt sich das aber einfach beheben, indem man einen kleinen Teil des Fundaments wegmeißelt.

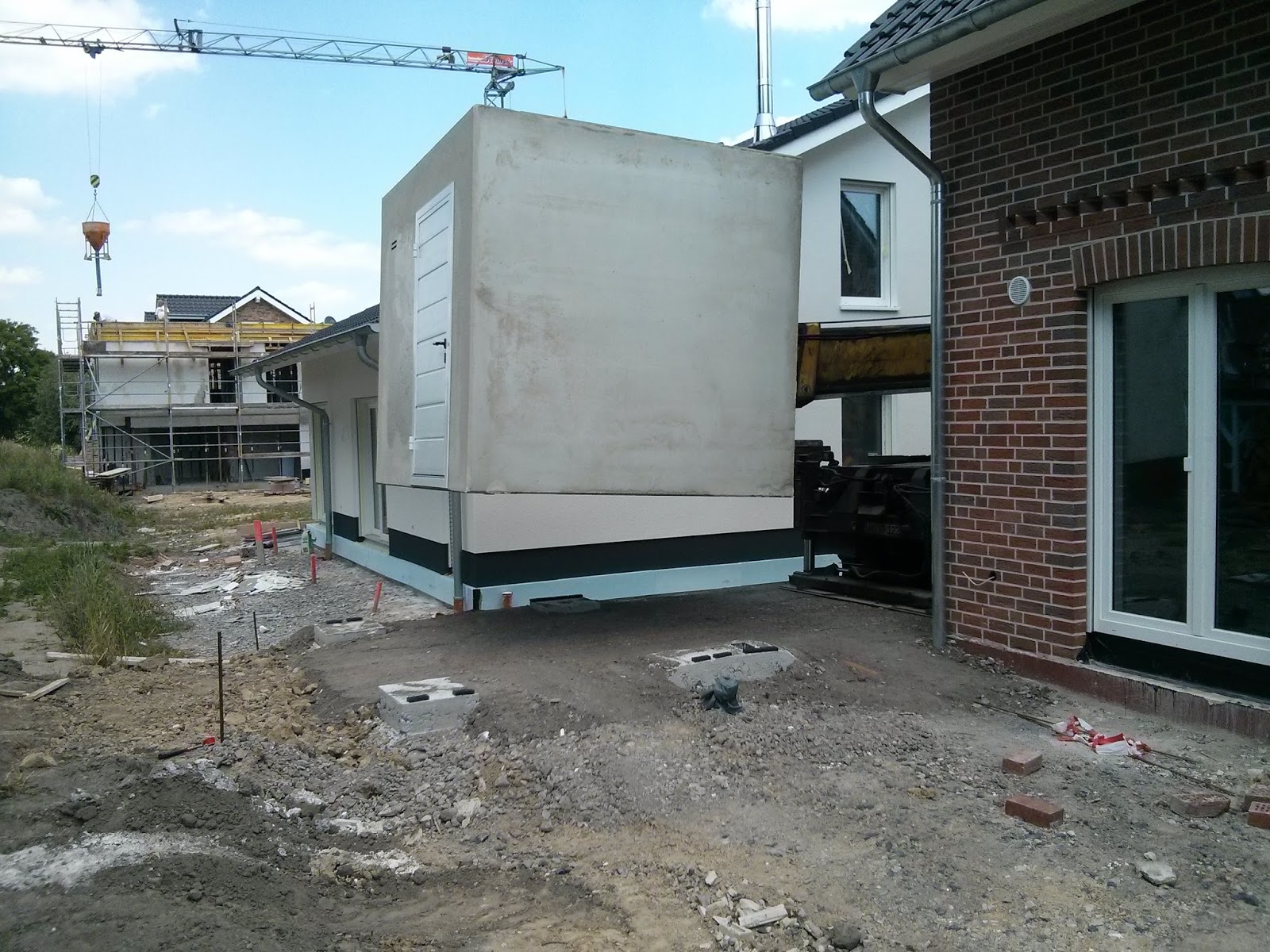

Anschließend wurde die Garage aufgeladen und zur Baustelle gebracht. Mit dem Hubarm des Spezialfahrzeugs kann die Positionierung der Garage präzise gesteuert werden.
Das Gesamtbild aus verschiedenen Perspektiven nach Aufstellung der Garagenkonstruktion sieht nun wie auf den nachfolgenden Bildern dargestellt aus. Die Garage wird später noch mit Riemchen beklebt - außer auf der hausabgewandten Seite; hier wurde bereits bei der Garagenherstellung weißer Spritzputz aufgebracht.
Nach Aufstellung der Garagen kam noch ein "Komplettierer", der abschließende Arbeiten an der Garage durchgeführt und eine kleine Einführung in die Bedienung und Programmierung der Steuerung für das elektrische Garagentor gegeben hat. Außerdem hat er alle Macken korrigiert, die bei oder vor der Aufstellung entstanden sind.
Anschließend haben mein Bauleiter und der Elektriker noch ein ordentliches Loch in die Garagenwand gebohrt, um das Stromkabel aus dem Haus in die Garage zu legen. An dieser Stelle nochmal vielen Dank an die Beiden für ihren Einsatz.
Freitag, 5. Juni 2015
Vorbereitung der Garagenlieferung
Der Innenputz ist seit Anfang der Woche fertig. Heute wird daher damit begonnen, die Fußbodenheizung zu verlegen, sodass nächste Woche der Estrich kommen kann.
Neben dem Inneren des Hauses wurde in dieser Woche auch außen gearbeitet. Die Garageneinfahrt ist nun für die Lieferung der Garage am 11.06. geschottert. Der Fundamentbauer von ZAPF hat auch schon die Fundamente für die Garage und den Anbau eingebaut:
Neben dem Inneren des Hauses wurde in dieser Woche auch außen gearbeitet. Die Garageneinfahrt ist nun für die Lieferung der Garage am 11.06. geschottert. Der Fundamentbauer von ZAPF hat auch schon die Fundamente für die Garage und den Anbau eingebaut:
Das vordere und mittlere Fundament ist für die Garage, das mittlere und hintere Streifenfundament für den Anbau. Außerdem wurde das Kopfloch für die Hausanschlüsse vor dem HWR gegraben:
Labels:
Fundament
,
Garage
,
Hausanschlüsse
,
Kopfloch
Sonntag, 31. Mai 2015
Verfugung
Ende der vorletzten Woche wurde die Fassade verfugt. Fotos vom gleichen Tag zeigen, die noch nasse und deshalb noch recht dunkle Fuge:

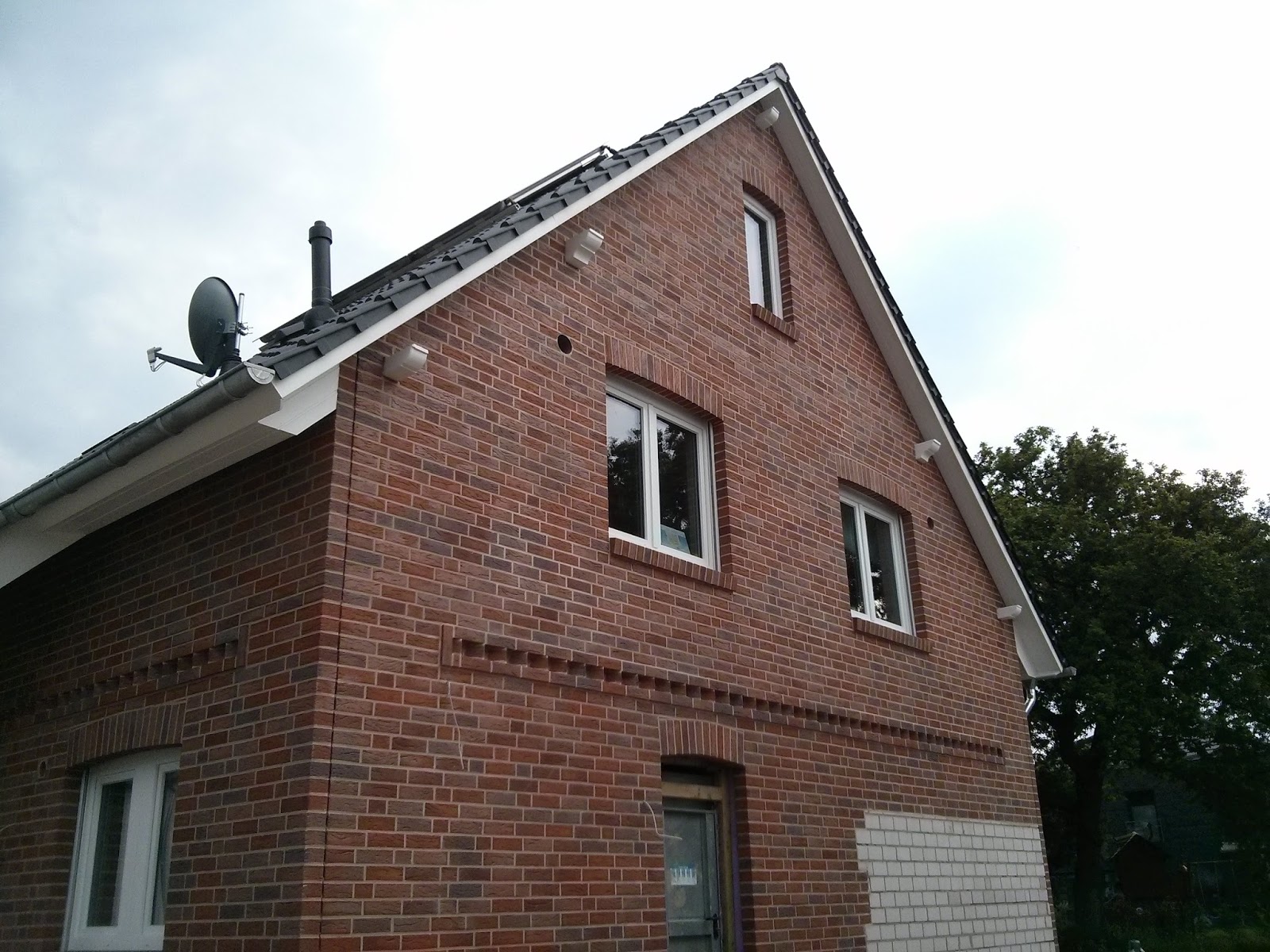

Die Fuge ist mittlerweile deutlich heller geworden. So sieht das Haus nun von außen aus:
Ich finde das Ergebnis ist sehr schön geworden.
Innenausbau II
Seit dem letzten Post ist einige Zeit vergangen. Zwischenzeitlich ist eine Menge passiert. Ich teile die Geschehnisse daher auf mehrere Posts auf.
Der Innenausbau ist mittlerweile erheblich voran geschritten. Es sind alle Leitungen verlegt. Hier ein Bild aus der Küche (in Richtung Diele/Eingangsbereich und HWR fotografiert):
Da man ja nie weiß, was später mal kommt, habe ich am letzten Wochenende über 400 Fotos von den Leitungsverläufen im Haus gemacht, diese nummeriert und entsprechend vermessen und dokumentiert, sodass man später bei Bedarf noch nachvollziehen kann, wo welche Leitung entlang läuft. Das sah dann in etwa so wie an einem Tatort aus:
Darüber hinaus wurden die Trockenbauwände im OG gestellt. Auf die gedämmten Schrägen und Decken im OG kamen ebenfalls Rigipsplatten. Auch die Rollladenkästen sind eingebaut.
Wie auf dem letzten Bild zu sehen ist, wurden im Bad die Ablagen für die Badewannen mit Rigipsplatten erstellt. Die Badewanne wird dazwischen und in den Estrich eingelassen, sodass der Einstieg nachher erleichtert wird. Da Wasserleitungen nicht mehr in den Außenwänden verlaufen dürfen, wurde eine Rigipswand davor gestellt. So kann eine ganz normale Badewannenarmatur an die Wand angebracht werden. Der Spülkasten der Toilette ist hier ebenfalls versteckt.
Im Spitzboden wurden ebenfalls Trockenbauwände gezogen. Auf dem folgenden Foto sieht man den Abstellraum.
Im Spitzboden wurden ebenfalls Trockenbauwände gezogen. Auf dem folgenden Foto sieht man den Abstellraum.
Auf der anderen Seite ist durch den Einbau der Treppenhauswände ein L-förmiger Raum entstanden:
Wie man auf den oben gezeigten Bildern sieht, sind die Giebelwände bereits verputzt. Der Rest des Hauses ist - bis auf das Treppenhaus - ebenfalls schon verputzt:
Wohnzimmer (Essbereich) mit Blick auf die Küche |
Wohnzimmer (Essbereich) |
OG-Treppenhaus mit Blick auf das Kinder- und Schlafzimmer |
Arbeitszimmer |
Höllenmaschine |
Labels:
Bad
,
Badewanne
,
Diele
,
Dreiecksfenster
,
EG
,
Elektro
,
OG
,
Rollladen
,
Sanitär
,
Spitzboden
,
Trockenbau
,
Verputzung
